云南首个500千伏智能保护变电站投产

作者:admin    发布时间:2021/06/28    浏览次数:0

同心协力争分秒 迎难而上练精兵

云南首个500千伏智能保护变电站工程建成投产

4月12日,历经300多个日夜奋战,由南网云南电网有限责任公司建设分公司(以下简称“建设分公司”)建设的500千伏昭阳(明通)输变电工程顺利建成投产,这是云南电网2021年防范系统运行安全风险的34项重点工作之一,也是云南省首个500千伏智能保护变电站。

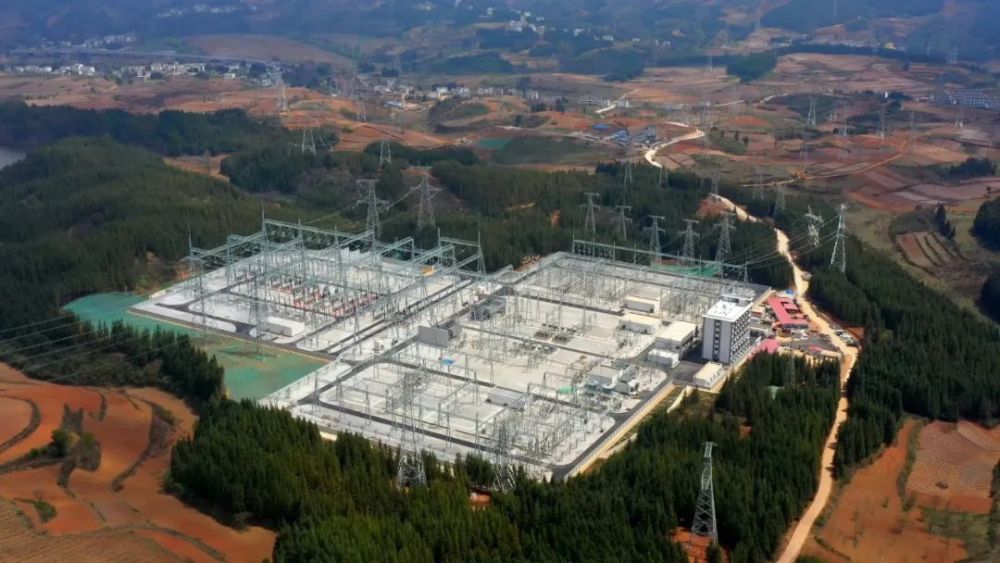

500千伏昭阳(明通)输变电工程全貌。云南送变电供图

该工程是为落实云南省政府对鲁甸6.5级地震灾后恢复重建水电铝项目建设进度的总体要求而投资建设的。作为云南省“四个一百”重点工程,该工程建成投产后不仅可满足昭通电解铝二期工程及远期多晶硅、铝加工工业的供电,还将促进昭通市昭阳区、靖安新区及周围大关、盐津、鲁甸、彝良等县区未来经济发展,为满足昭通市未来电力负荷发展需要与高铁牵引变的接入提供保障,对强化云南电网主网架、提高电网送电能力和供电质量意义重大。


齐心协力 科学统筹

2020年10月,云南昭通地区迎来当年冬季第一场雪。白雪点缀下的高原静谧而美丽。然而,奋战在一线的参建人员知道,他们的挑战就要来了。

建设分公司虽已组织建设了多个国家重点500千伏输变电工程,但面对这样的恶劣天气,仍不敢有丝毫怠慢。冰冻雨雪天气无论是对现场的安全管理、工艺控制还是设备运输,都意味着不小的挑战。而此时距离工程竣工投产仅剩不到6个月的时间。

在有效工期极其紧张的情况下,建设分公司带领各参建单位及设备供应厂家,果断采取科学有效的施工组织方式,积极应对寒冷天气带来的影响,想尽一切办法克服困难。

由于HGIS设备的安装工作需在极其严格的温度、湿度环境及粉尘条件下进行,为此,项目现场搭建起防尘专用棚,并采用为设备内部气室注入高纯度氮气的工序,避免雨雪天气下因气室无法立即更换吸附剂抽真空而导致设备内部受潮。

此外,“三相一体”变压器到场后再组装会受到天气与现场环境的制约,容易导致工期延迟。对此,项目部与厂家多次沟通、努力协调,反复评估研究,最终决定主变“整体运输”,不仅节约了安装时间,也有效规避了二次组装带来的质量风险。


开创先河 勇攀高峰

500千伏昭阳(明通)输变电工程是云南首个500千伏智能保护变电站工程。由于建设分公司没有任何经验可以借鉴,从最初的学习研究云南省电力公司标准化设计,到精心组织召开设计联络会,以及协调上级相关职能部门、科研单位、施工单位、设计单位、运行单位及设备厂家集中联调,再到最终投产验收,每一步都是“摸着石头过河”。

相比传统变电站,智能保护变电站采用了光传输形式,增加了数万个虚拟端子。从过去的“实物可查”,到如今集成在设备内部的虚拟信号,调试工作的管控难度可想而知。风险难预测、难把控,加之设备生产周期的增加与智能终端系统保护联调工作的不确定性,在投产“关门时间”不可更改的前提下,建设分公司一手抓疫情防控,一手抓项目建设,顶住了重重压力与挑战,确保工程顺利投产。该工程建成后,智能保护系统将大大提升对电力系统及各类电气设备保护的准确性、高效性、可靠性,对其他在建工程起到良好的指导作用,也为未来智能保护变电站的建设发展作出成功典范。

从过去的“三零”投产目标到如今的“多零”投产目标,建设分公司对工程建设过程的管控要求越来越高,这既是对业务能力的考验,也是一种责任担当的体现。随着500千伏昭阳(明通)输变电工程的顺利投产,建设分公司的工程管理水平再次迈上新的台阶。

免责声明:文章转载来自腾讯网,如有侵权请联系我们删除。


Copyright © 2020 All Rights Reserved betway体育官网|注册|欢迎您 版权所有 严禁抄袭复制
电 话:0871-65382567 手 机:0871-65382567
地 址:昆明市西山区昆州路1121号
技术支持:天人网络 滇ICP备2021003497号-1
扫一扫微信
公众号二维码
